Краткая информация о состоянии восстановительных работ на 06.10.2016 года.
|
№ п/п |
Наименование объекта |
Краткая информация о состоянии восстановительных работ на 06.10.2016 года. |
|
1 |
Строительство мостового перехода через р.Мульта на автомобильной дороге Мульта – Маральник 1 км 9+990. |

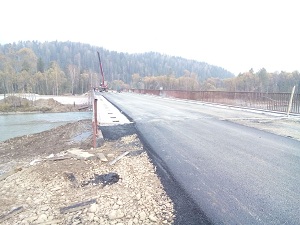

Выполнено устройство асфальтобетонного покрытия пролетного строения и подходов. Производятся укрепительные работы откосов земляного полотна. Производятся укрепительные работы откосов струенаправляющей дамбы. Выполняется устройство основания на подходах. Выполняется устройство удерживающих металлических барьерных ограждений.
|
|
2 |
Строительство мостового перехода через р.Сарыкокша на автомобильной дороге Паспаул – Каракокша – Красносельск км 49+505. |

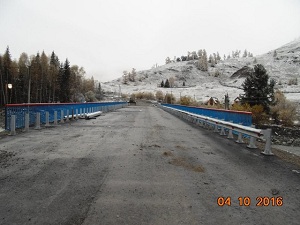

На пролетном строении мостового перехода закончено устройство защитного слоя. Ведутся работы по окрашиванию мостового перехода. Ведутся работы по устройству дорожной одежды и укреплению откосов бетоннымми плитами на подходах к мосту. Ведутся работы по укреплению откосов конусов на струенаправляющих дамбах . Ведутся укрепительные работы на водопропускных трубах ПК 2+39 и Пк 5+53.
|
|
3 |
Строительство мостового перехода через р.Песчаная на автомобильной дороге Черга – Беш-Озек – Усть-Кан – Талда – Карагай – граница Казахстана с подъездом Талда – Тюнгур (Природный парк «Белуха») км 44+144. |
Строительство мостового завершено, и проводятся работы для ввода его в эксплуатацию. |
|
4 |
«Строительство автомобильной дороги Подъезд Талда — Тюнгур (Природный парк «Белуха») на участке км 43 — км 48». |

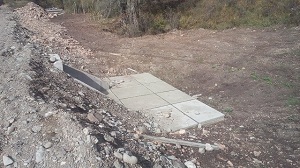

Завершены работы по устройству двухслойного асфальтобетонного покрытия на протяжении всего участка (за исключением технологических разрывов в местах устройства прямоугольных железобетонных водопропускных труб), ведутся укрепительные работы на круглых водопропускных трубах, ведется монтаж прямоугольных железобетонных водопропускных труб, отсыпка обочин.
|
|
5 |
Строительство мостового перехода через р.Чарыш км 139+108 на автомобильной дороге Черга-Беш-Озек-Усть-Кан-Талда-Карагай-граница Казахстана с подъездом Талда-Тюнгур (Природны парк «Белуха»). |
Изготовление арматурных каркасов под устройство свай на русловые и береговые опоры, отсыпка монтажных площадок. |
|
6 |
Реконструкция автомобильной дороги Кызыл — Озек — Александровка — Урлу-Аспак на участке Кызыл-Озек — Бирюля. |
Ведутся работы по устройству покрытия из плотной асфальтобетонной мелкозернистой смеси толщиной 4 см на участке ПК22 — ПК49, ведется устройство защитного слоя на проезжей части мостового перехода через р.Майма на ПК49+96.
|
|
7 |
Реконструкция автомобильной дороги Усть-Сема -Чемал — Куюс км 65 — км 70. |
Строительно-монтажные работы завершены.
|
|
8 |
Строительство пешеходного моста через реку Катунь в районе урочища реки Урсул (Корректировка). |
Ведутся подготовительные работы. |
|
9 |
Строительство мостового перехода через р. Катунь у с. Тюнгур на автомобильной дорогу «Подъезд к селу Кучерла». |
С 1-й по 3-ю опору устроено по 8 буронабивных столбов. На 4-ой опоре устроено 4 буронабивных столба. |
